集團新聞
yuchang
Group news
裕昌?太陽城一期工程近期施工進度管理紀要
從“給我上”到“跟我來”
——————裕昌?太陽城一期工程近期施工進度管理紀要
一、目前施工情況

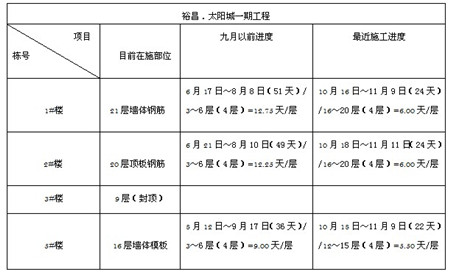

裕昌?太陽城一期工程目前結構施工進度:
?
以上施工進度均為移動平均數值(向前倒推四層結構施工時間,平均得出每層施工進度數值,能客觀、科學反映施工進度的趨勢。)
二、進度提高原因分析
裕昌?太陽城一期工程自開工以來,由于多種原因,施工進度一再拖延,西安公司及時對工程部進行人員調整,委派孫國偉負責、陳亞鋒協助進行工程管理。
北京裕昌置業集團西安有限公司工程部在全體管理團隊努力下,不怕困難、迎難而上,克服諸多不利因素,保質量、促進度,使一期工程施工管理發生較大變化,為來年的按期交房打下堅實的基礎。
1、施工進度比較:
以前施工進度為12~13天/層,8~11月份施工進度達到約7天/層,近四層施工進度約6天/層。
2、統一思想、利益一致
從8月中旬開始,工程部就召集總包項目部管理人員和監理人員進行多次座談,暢所欲言、集思廣益,找出思想意識上的通病:只認老經驗,不知新辦法;只有想法,沒有辦法;以“包”代“管”,形成只“包”難“管”的局面。導致施工進度一再滯后,而束手無策。
在座談過程中,充分讓總包項目部管理人員和監理人員理解甲方的總體要求:小利益服從大利益,局部服從全局,敢于承擔責任,工作認真負責,努力奮斗、頑強拼搏,確保工程安全、質量、進度達到合同約定要求。
讓總包項目部管理人員和監理人員知道,甲方、監理、總包三方目標利益是一致的,只有總包管理好工程、監理監督好工程、甲方協調好工程,最后交出好工程,才是三方的根本共同目標,才能共贏。
3、科學安排、精心組織
根據現場施工存在的實際問題,工程部組織召開進度計劃、施工技術、安排協調的專題會議。調整進度計劃,明確關鍵節點完成時間,落實責任到人,實施過程中跟蹤檢查,確保計劃落實。并對進度最慢的5#樓生產經理進行撤換,重新調整優化總包項目管理班子。
重新調整進度計劃:保證計劃的完整、科學、合理、切實可行;
明確關鍵節點完成時間:主要關鍵節點時間必須明確,落實到位,確保完成,每個關鍵節點的完成,才能保證最終總體目標的實現。
落實責任到人:精心組織,細化責任,落實到人,做到人人有事做、事事有人管,獎優罰劣,形成良好的競爭比拼的氛圍。
4、深入一線、克服困難
沒有調查就沒有發言權,只有深入施工一線,才能發現實質問題,解決存在問題。工程部、監理項目部管理人員,擔當工長、技術員的角色,經常到現場檢查工作,發現問題及時進行解決。
工程部陳亞鋒、郝忠海主動提出各分管一段工程項目,深入現場、及時溝通、大膽提出調整方案和管理措施,立即實施。
在現場和作業工人溝通,了解他們的想法和合理化建議,給他們進行施工指導,提前預控,避免返工耽誤工期。
近期天氣逐漸寒冷,西安地區進入冬季期間施工。工程部陳亞鋒、郝忠海等經常在半夜時分,到施工現場檢查施工情況:施工人員到位如何、生產安排是否正常、值班人員是否在崗、是否有較大噪音擾民的問題等。既是抽查工作,又是暗地給總包單位和監理單位敲警鐘,讓其施工管理絲毫不能松懈,時刻緊繃著那根弦。
2009年11月16日上午西安下起了鵝毛大雪,2#樓西單元首層樓板正進行混凝土澆筑,工程部全體人員和監理在現場組織安排,總包單位管理人員全體動員,全員參與。樓板下生火爐升溫,樓面鋼筋處蓋毛氈擋雪,有積雪結冰處用汽油噴燈烤融,澆筑完成的板面立即覆蓋薄膜和毛氈。
現場無論是工人還是管理人員,棉襖都被淋濕,但大家干得滿頭大汗,頭頂熱氣騰騰,好一派熱火朝天的施工場面。
雖然當天夜間溫度降至—4℃,但由于采取有效措施,第二天混凝土樓面在中午就凝固,經檢查混凝土沒有凍傷損傷,符合質量要求。
我們克服了冬施不利的因素,既保證了工程質量又保證了施工進度,鍛煉了施工隊伍,也檢驗了監理工作,更使工程部管理邁上了新的臺階。
三、總結
在傳統的建設單位工程管理過程中,工程管理是“管理控制”,在本項目管理過程中我們轉化為“管理服務”。盡最大可能提供甲方力所能及的服務和幫助,要求監理全力配合,促進總包單位施工管理。
以色列:國土面積1.52萬平方公里,人口738萬。在數億人口的中東阿拉伯世界包圍中,經歷四次戰爭,越打越強,成為世界上唯一的“袖珍”超級大國。以色列軍隊制勝的法寶除了精良的武器和高素質的軍隊,更重要的是“跟我來”的領導氣概和奉獻精神。
?????? “跟我來”的意思就是以色列軍隊在戰場上最危險的地方,第一沖上去的是軍官,而不是士兵,軍官的口號就是“跟我來”,比起阿拉伯軍官“給我沖”的口號,更能鼓舞和振奮人心,提高士氣。所以以色列軍隊能在歷次戰爭中保持不敗戰績。而以色列軍官傷亡率是普通士兵的四倍。
我們工程管理中需要的也是這種“跟我來”精神,領導和骨干要沖在前面,不怕困難、克服困難,善打大戰,能打惡戰的勇氣和精神。在管理過程中激情澎湃、士氣高漲。帶動和鼓舞參加施工的其他人,使大家共同進步。
我們注意工程管理過程中“點”、“線”、“面”的科學結合,嚴密組織:
“點”:以每個施工作業人員施工為點;
“線”:以各工種施工作業班組管理為線;
“面”:以總包項目部、監理項目部、甲方工程部三方共同管理為面。
以“線”串“點”,以“面”蓋“線”,系統化、科學化進行工程項目施工管理。切實管理好工程項目。
四、深入一線的典型與感受
陳亞鋒、郝忠海深入一線經常工作到深夜,開始總包單位不接受,抵觸情緒極大,雙方甚至發生爭執。隨著換位思考、檢幫結合工作方式的持續推進,總包單位意識到建設單位工程部不是在管而是在幫,態度上發生了根本轉變,由被動、回避變?yōu)橹鲃?、接受,通過齊心協力加快了各單體樓的施工進度。
11月17日集團總裁??傔M行日常工作檢查,通過對1#、2#、5#樓最近四層結構施工工期計算,均小于7天/層,尤其5#樓達到了5.50天/層的施工速度,被??傋u為工程部的一個新高點,帶動了工程全局。
郝忠海感慨的說:“我之前認為完不成的任務,通過這一個月的努力,我想對之前的所有人說——過去的想法是錯誤的。”
